Présentation du projet

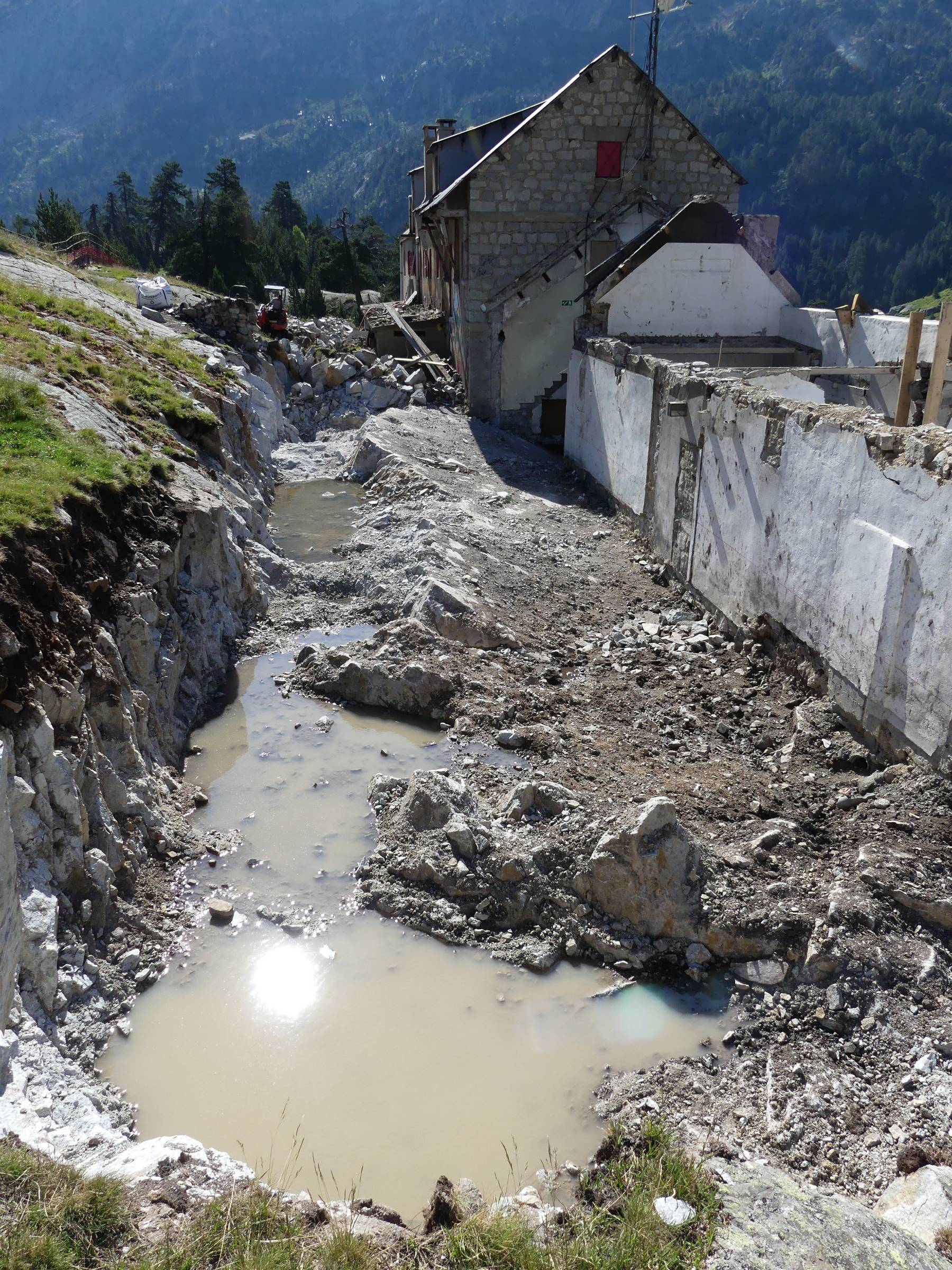

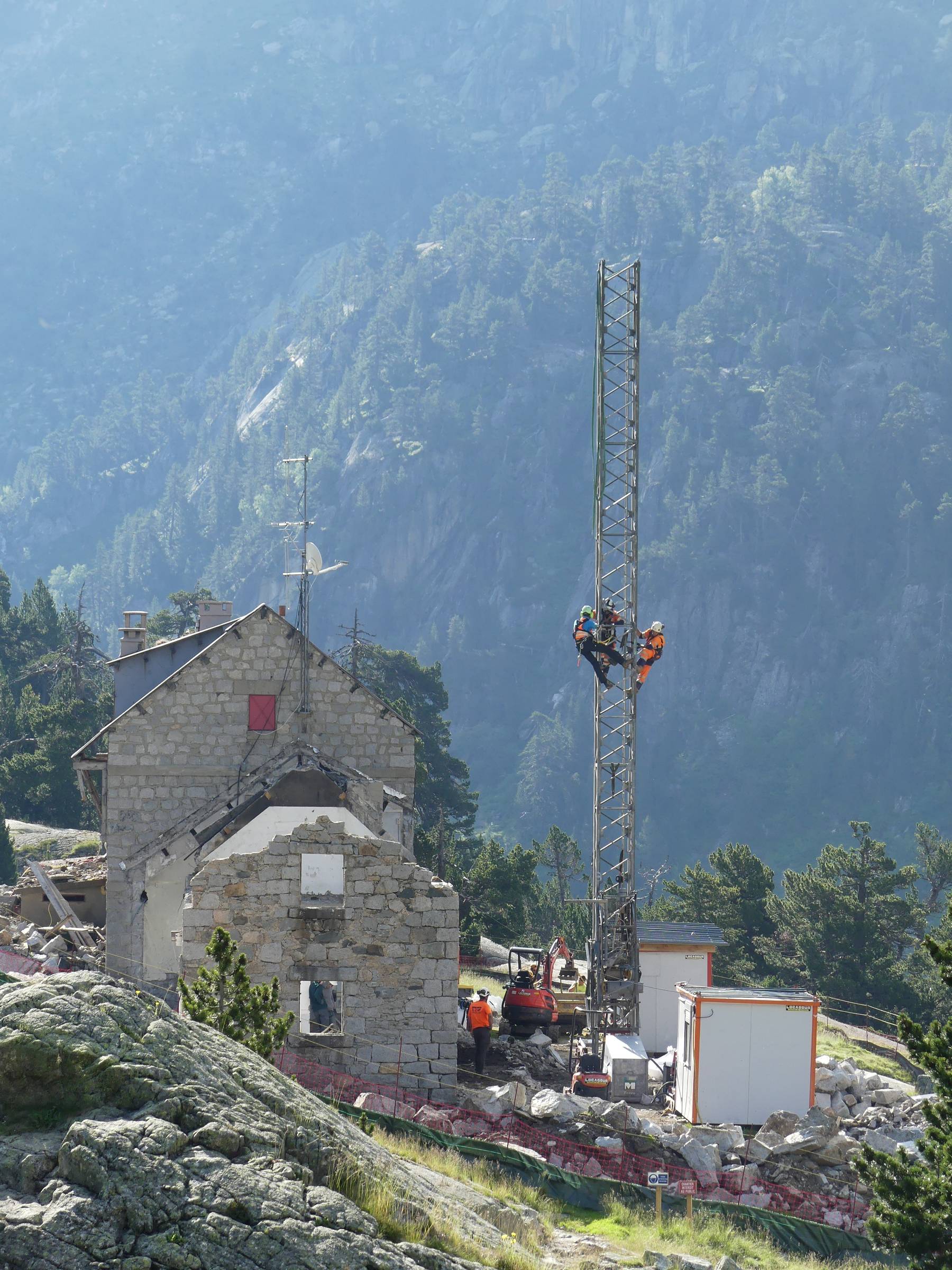

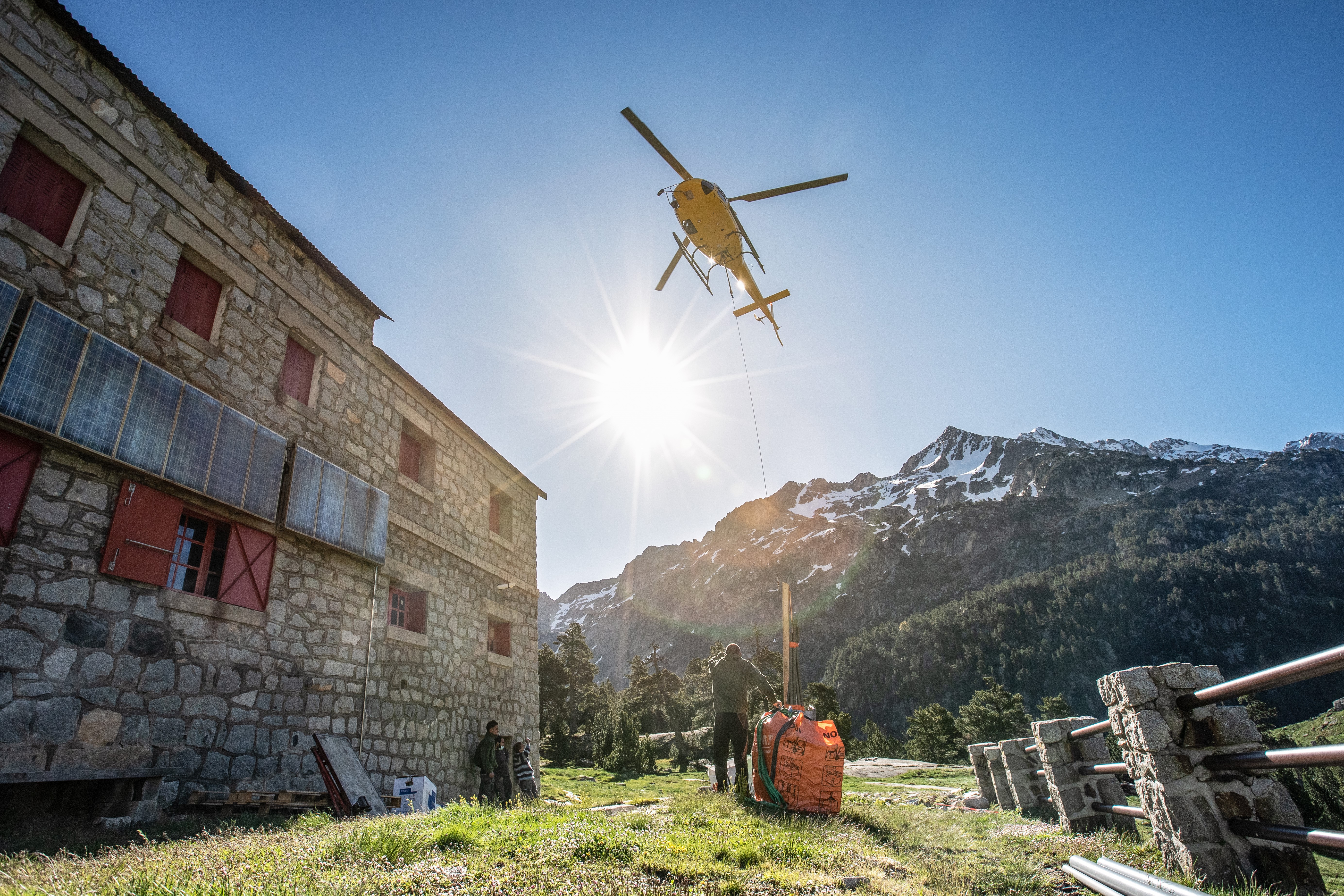

Les travaux ont commencé par une phase de "déroctage" à l'arrière du bâtiment pour libérer l'espace pour une future extension. Pour 2020, la partie Ouest, dite "Wallon" a perdu sa couverture et va être mise à niveau avec la partie Est, dite "Marcadau" et recouverte d'une nouvelle toiture. Pour faciliter les opérations, une grue a été héliportée devant le refuge. Les entreprises FFT, LBTP et Hélibéarn sont à l'oeuvre.
Après de nombreuses péripéties, la Commission Syndicale a obtenu toutes les autorisations nécessaires et a bouclé le plan de financement du projet.
Ces bonnes nouvelles permettent d'envisager un démarrage effectif du chantier en avril 2020 pour une livraison prévue pour l'hiver 2021-2022!
Le refuge est donc fermé au public jusqu'à nouvel ordre.

Voici le planning simplifié du projet :

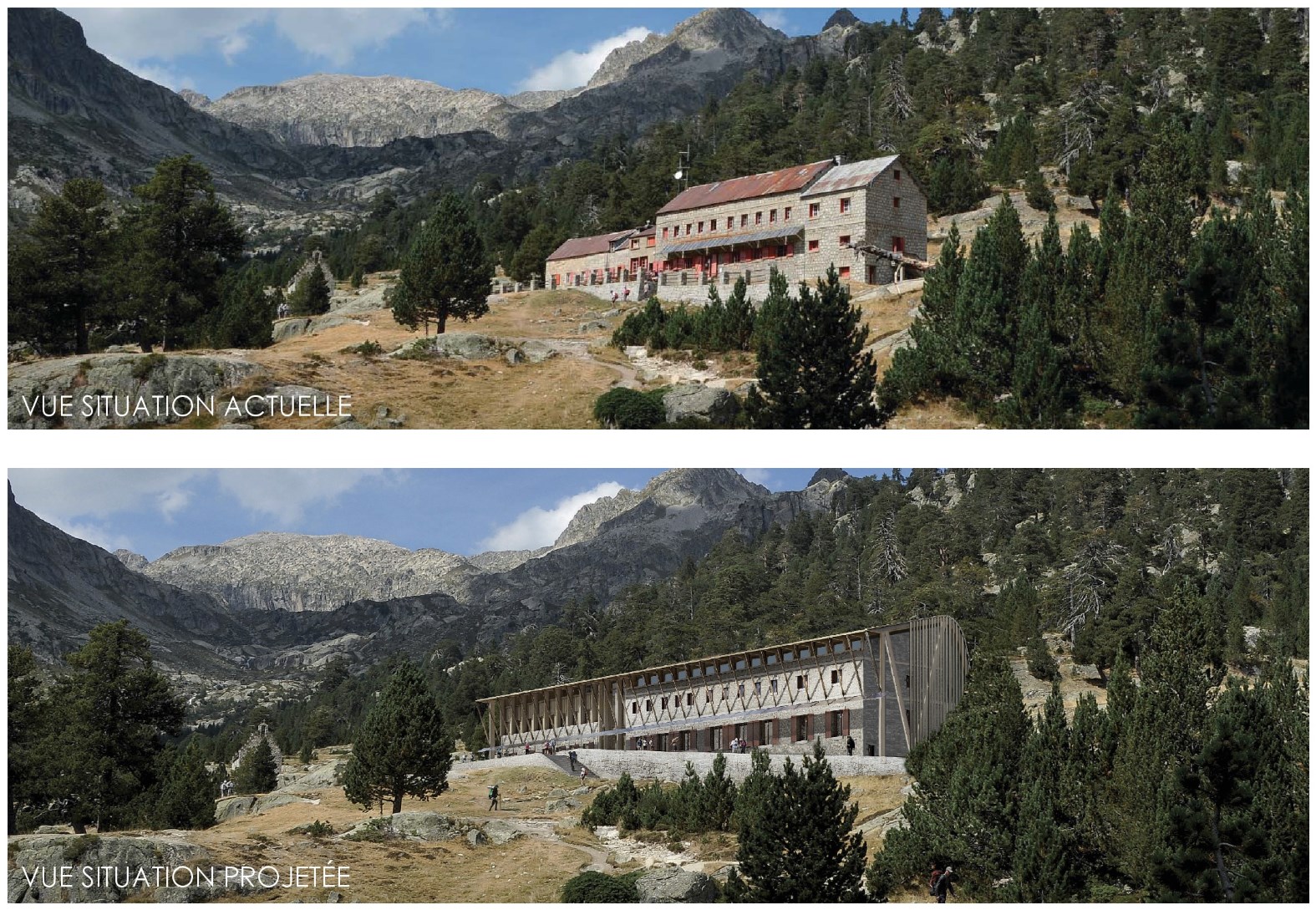

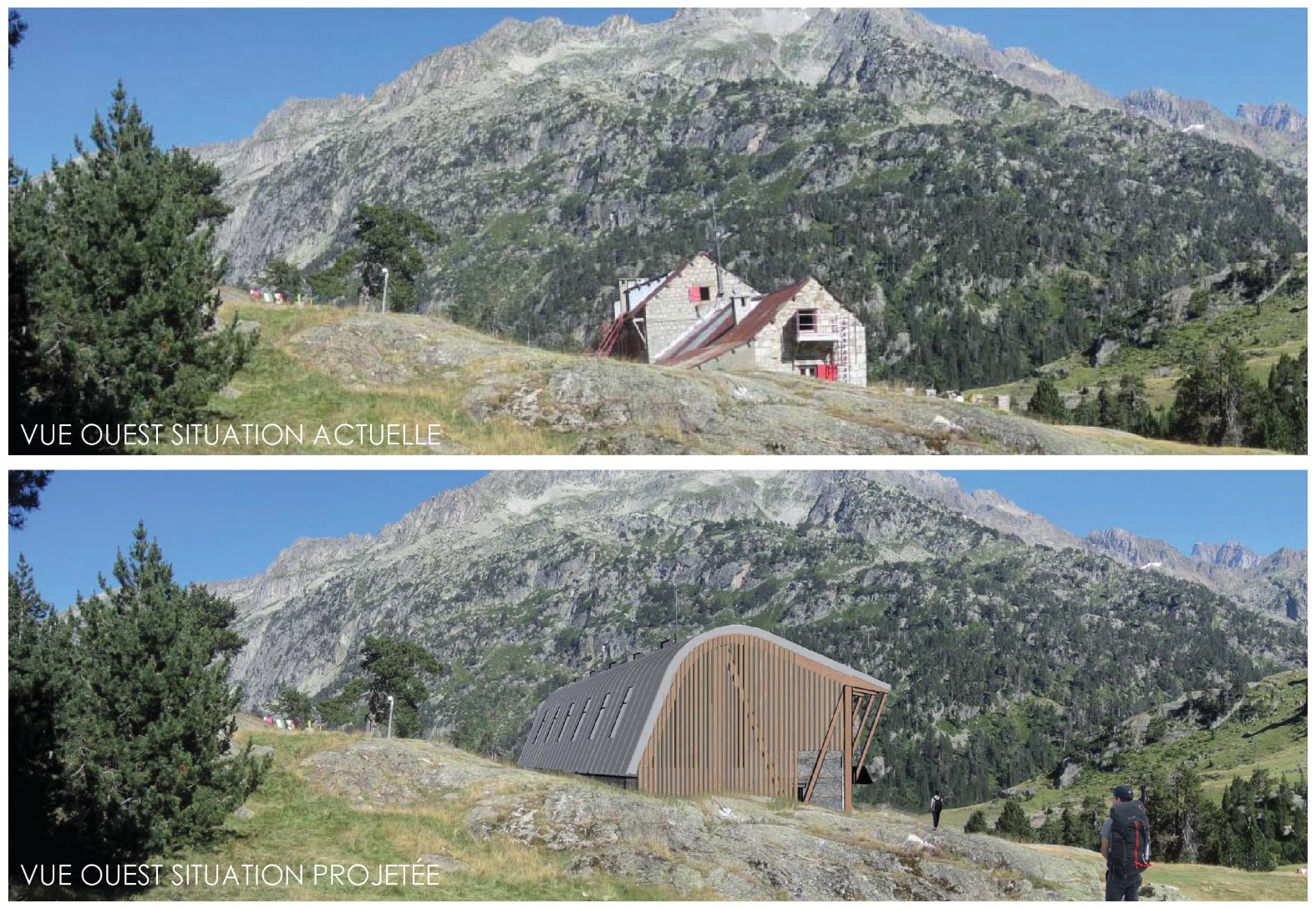

Pour l'aspect extérieur du futur refuge, le projet du cabinet d'architectes 360° peut se résumer par ces principaux points :
